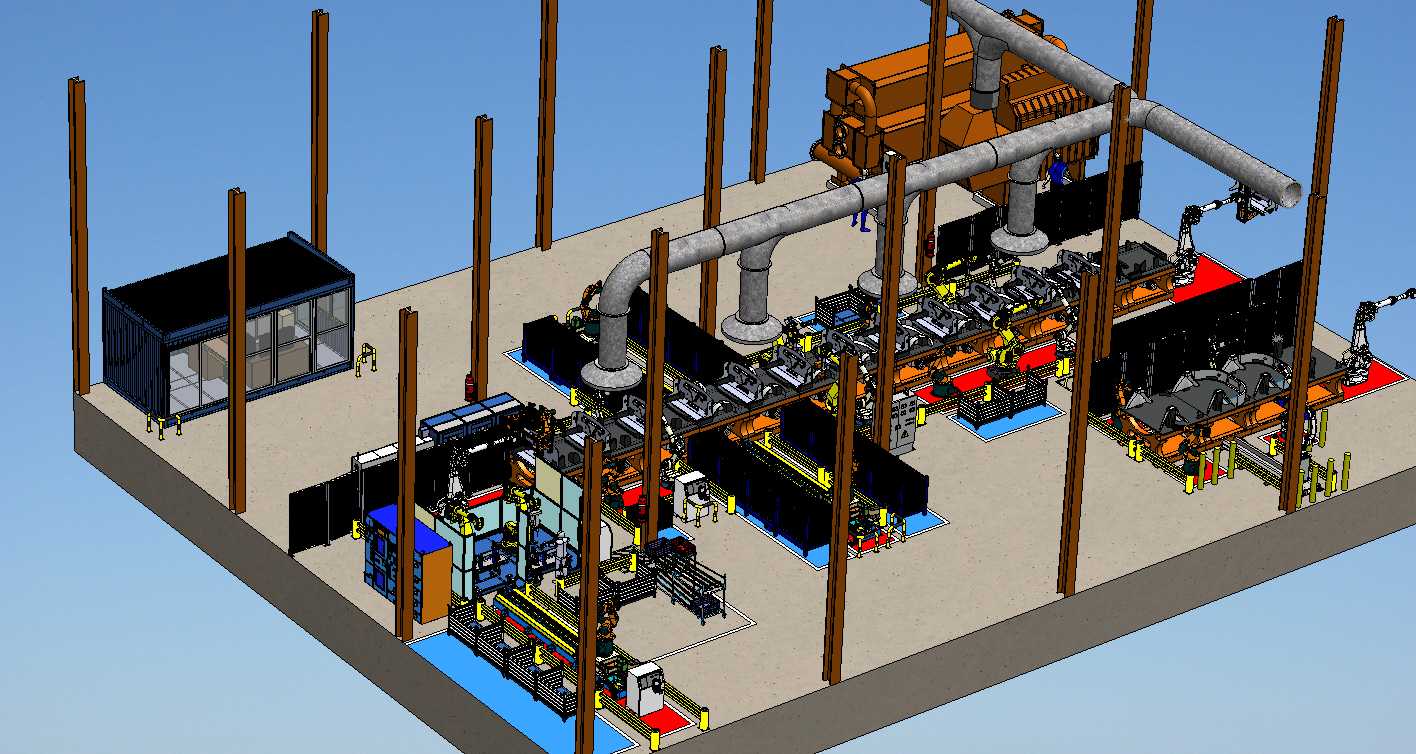

刚接这个项目需求的时候,客户现场反馈之前的产线在工位衔接处总出现工件磕碰毛刺,尤其是减震塔焊接后转运到行李箱地板合装工位的那段,吊具定位公差飘移最多能到1.2mm,每次返修都要耗掉半个班次的工时。我蹲在客户车间摸了三天的实际工况,记录了不同批次冲压件的形变余量,还有六台焊接机器人的臂展干涉边界,才开始搭这套产线的整体布局。

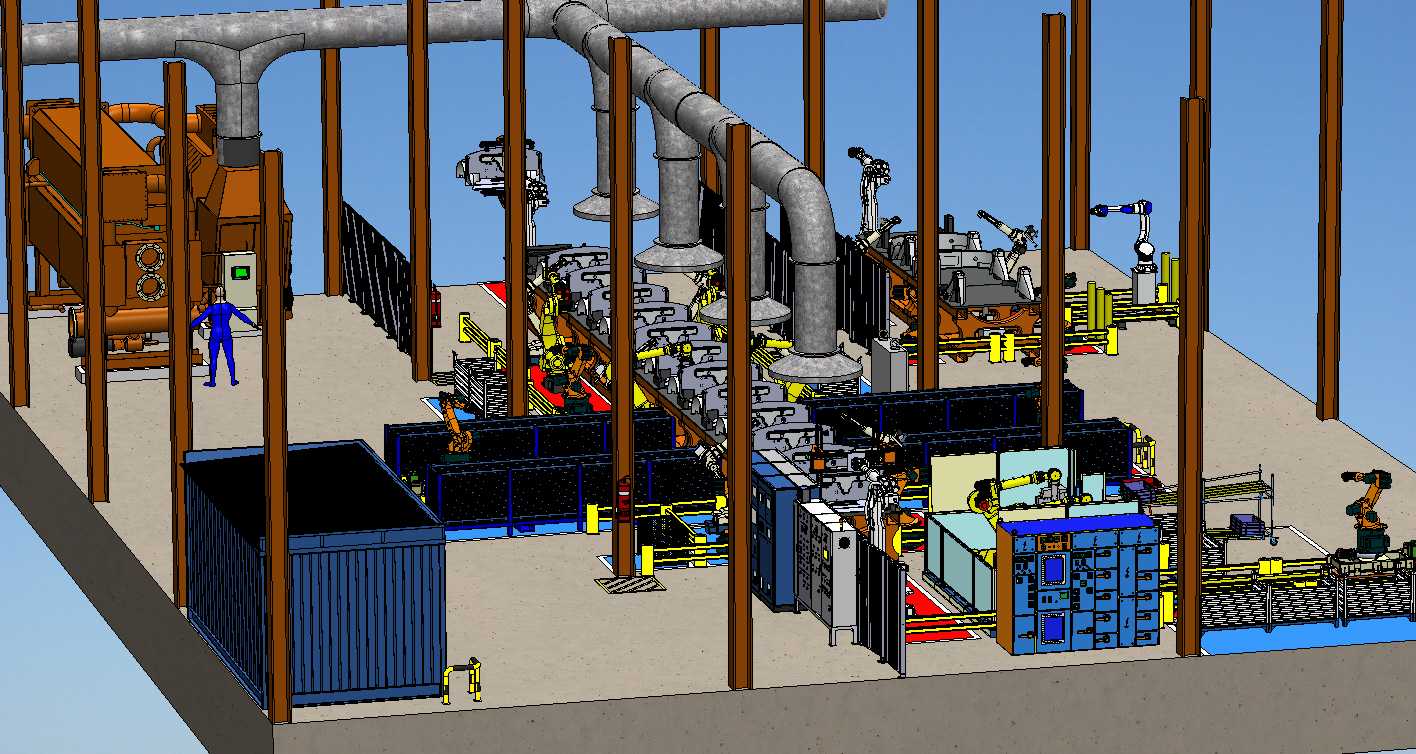

做跨工位的管线排布时踩过不少坑,最开始把除尘主管道架在工位正上方,后来发现会挡住机器人换枪盘的维护空间,拆了重调的时候特意把主管道偏移了720mm,支管顺着工位立柱走,既不影响焊烟抽吸效率,还给日常点检留足了操作空间。之前转通用格式的时候,工位旁的集装箱式电控室的门窗装配约束总丢,反复核对了三层装配层级,把活动件的约束从刚性改成柔性适配,才解决转档后零件错位的问题。

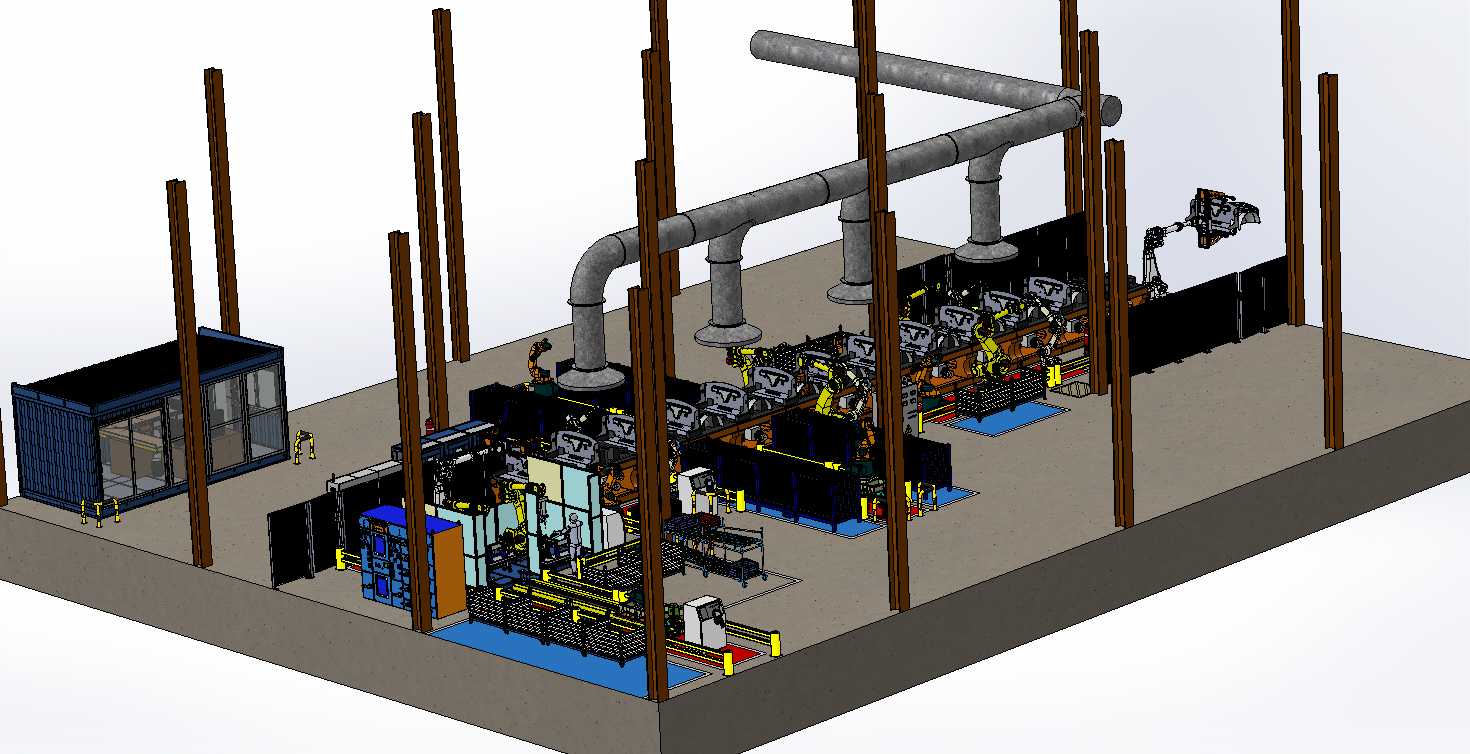

产线里的安全光栅位置改了四版,最开始贴在工位护栏内侧,现场操作工反馈上下料的时候容易误触停机,后来把光栅安装支架外挪了150mm,还加了防弧光挡板的安装位,既不影响安全防护等级,又减少了不必要的停机等待。合装工位的定位夹具我特意做了浮动余量设计,适配不同批次冲压件的形位公差,不用每次换批次都重新校调夹具位置,能省不少换型时间。
排布物料缓存区的时候,特意把减震塔和行李箱地板的料架放在离机器人取料点最近的位置,算过机械臂的最优取料路径,单工位的取料时间能压缩0.8秒,整条线算下来单台节拍能提将近6秒,量产的时候这个效率提升很可观。还有线边的操作平台高度,我按现场操作工的平均身高调了三次,从最开始的1100mm降到920mm,工人操作的时候不用抬着胳膊拧螺栓,久了也不会累。
之前做实训项目的时候见过不少学生把产线做的花里胡哨,真到落地的时候全是维护死角,这次我特意把所有管线的检修口都留在了靠通道的一侧,电控柜的开门方向全对着主通道,日常检修不用钻到工位缝隙里。焊接工位的排烟罩角度也调了好几次,对着焊枪作业的最优抽吸位置,不会让焊烟飘到操作工的呼吸带。
整个产线的安全通道留了1.8米的宽度,满足消防要求,还在通道旁留了备件临时存放的区域,换易损件的时候不用跑老远拿。最开始做节拍仿真的时候,发现中间检测工位会堵件,后来加了一段短程缓存输送线,把检测和返修的工位错开,就解决了堵件的问题。
