该构件属于长钢结构吊装转运工序里的配套承载辅助件,现场作业时,整根长尺寸钢梁、钢桁架或者预制钢构件在跨车间转运、高空对位安装的过程中,很难直接通过单点吊点完成平稳起吊,直接绑扎钢丝绳不仅容易在构件棱角处切割绳体,长构件自身还会因为吊点间距不合理出现挠曲变形、侧向倾翻的风险。这套半段大梁就是整套吊装分配梁的单侧组成部分,成对拼装之后可以把起重机吊钩的集中载荷均匀分散到多个预设吊点上,让被吊长钢结构的各个吊点受力保持同步,避免起吊过程中构件出现额外的附加弯矩。
从结构布局来看,构件主体采用箱型截面的长梁构型,箱型内腔预留了多道横向加劲肋,对应吊点传力的位置都做了局部补强,防止集中载荷作用下梁的腹板出现局部失稳、翼缘板发生压陷变形。梁体一端的连接端板上开设了多个对位销孔与螺栓过孔,两半段大梁在现场拼接时,先通过销孔完成粗对位,再穿入高强度螺栓锁紧,拼接面的贴合精度直接决定整根分配梁的整体抗弯刚度,建模时两端拼接孔的同轴度、端板的平面度都需要严格管控,避免现场拼装出现孔位错位、连接面存在间隙的问题。

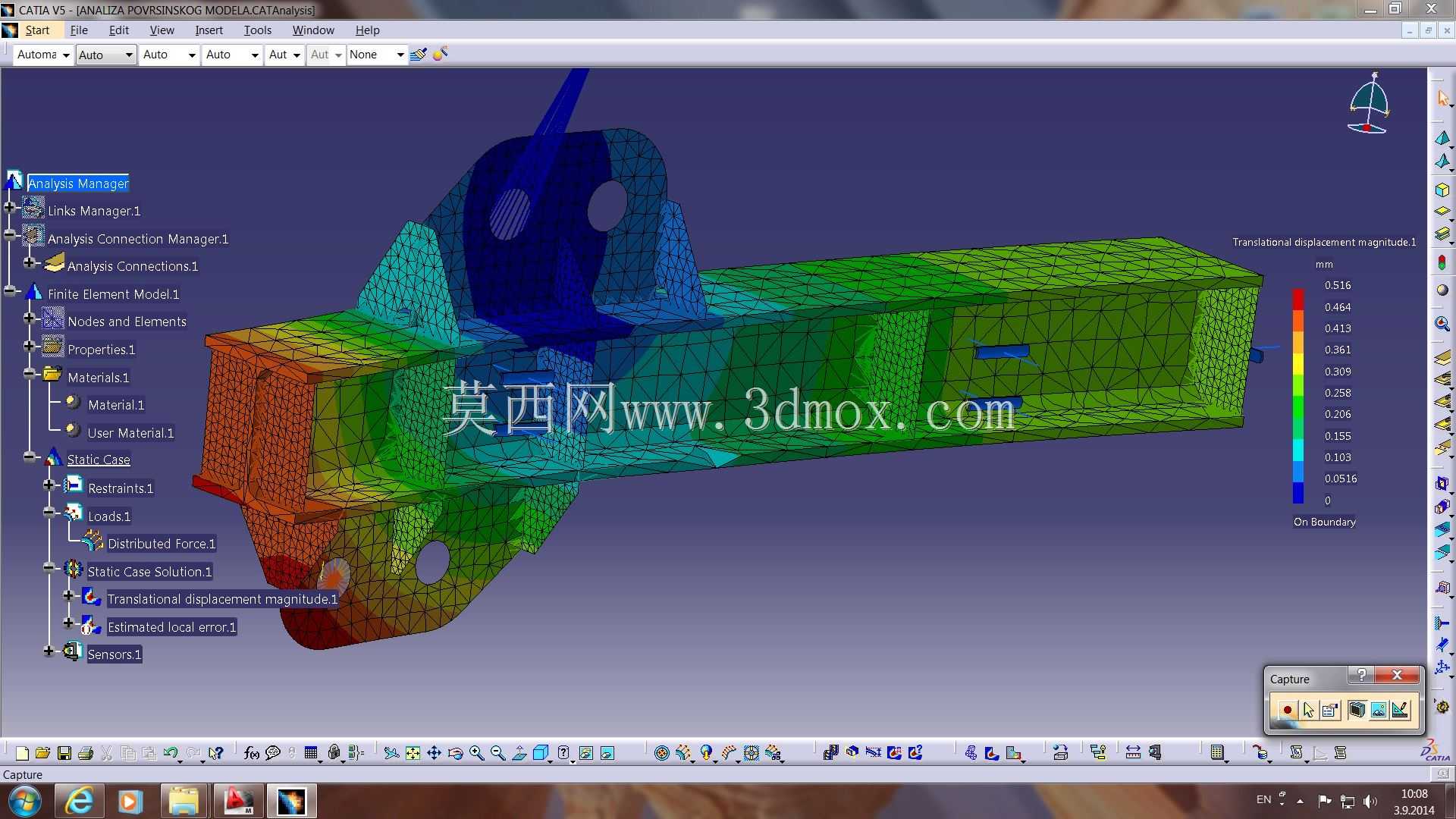

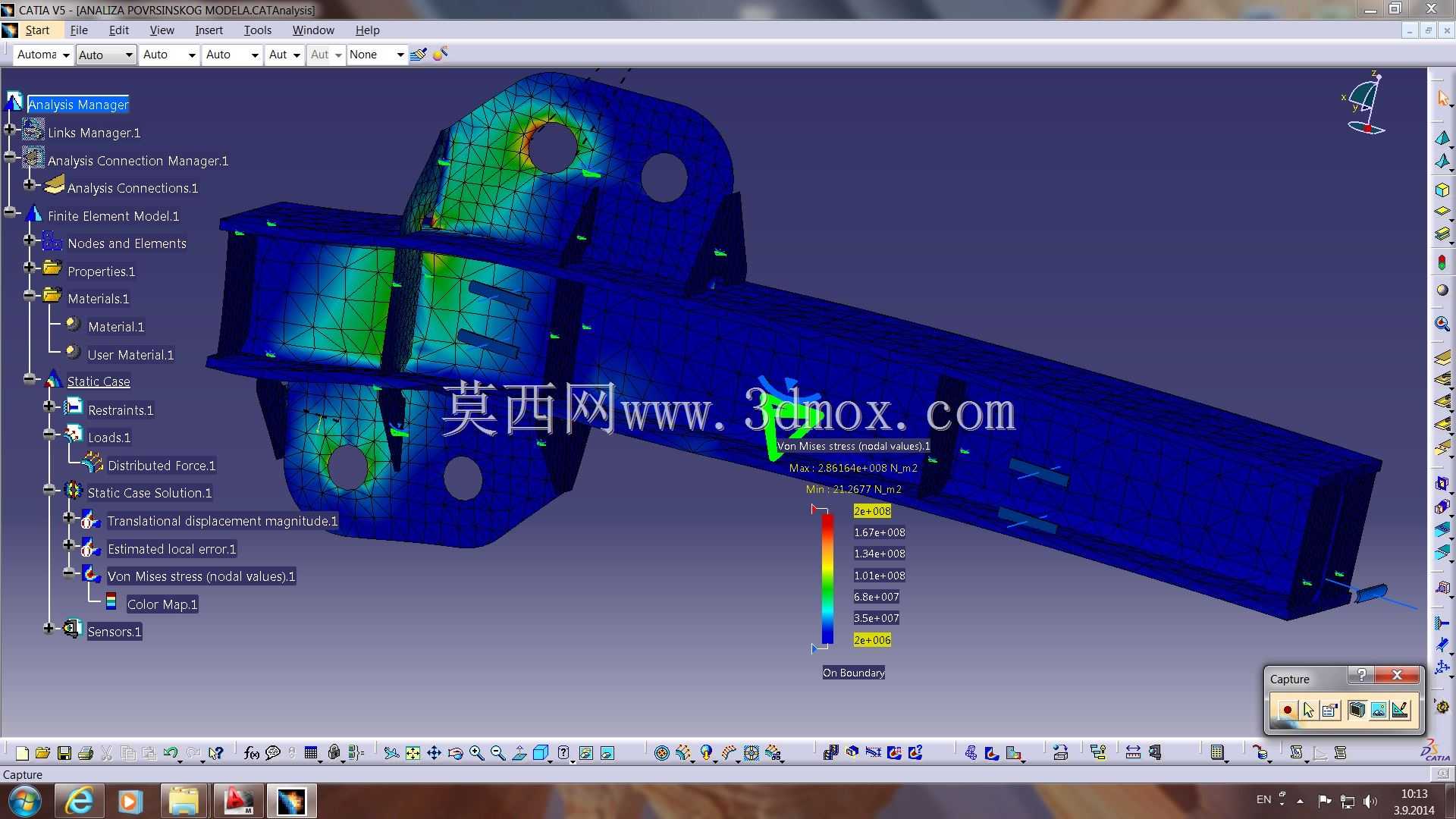

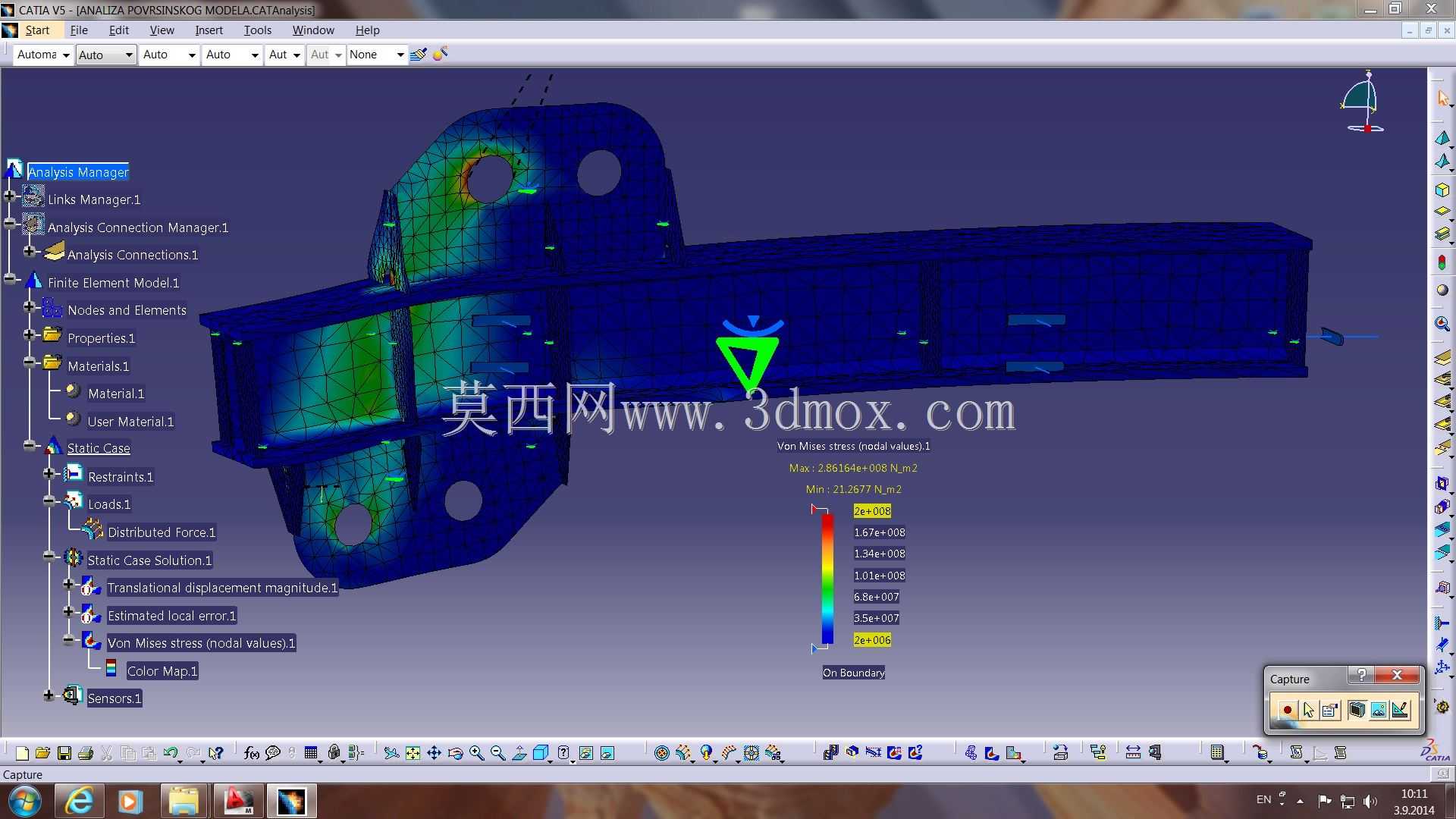

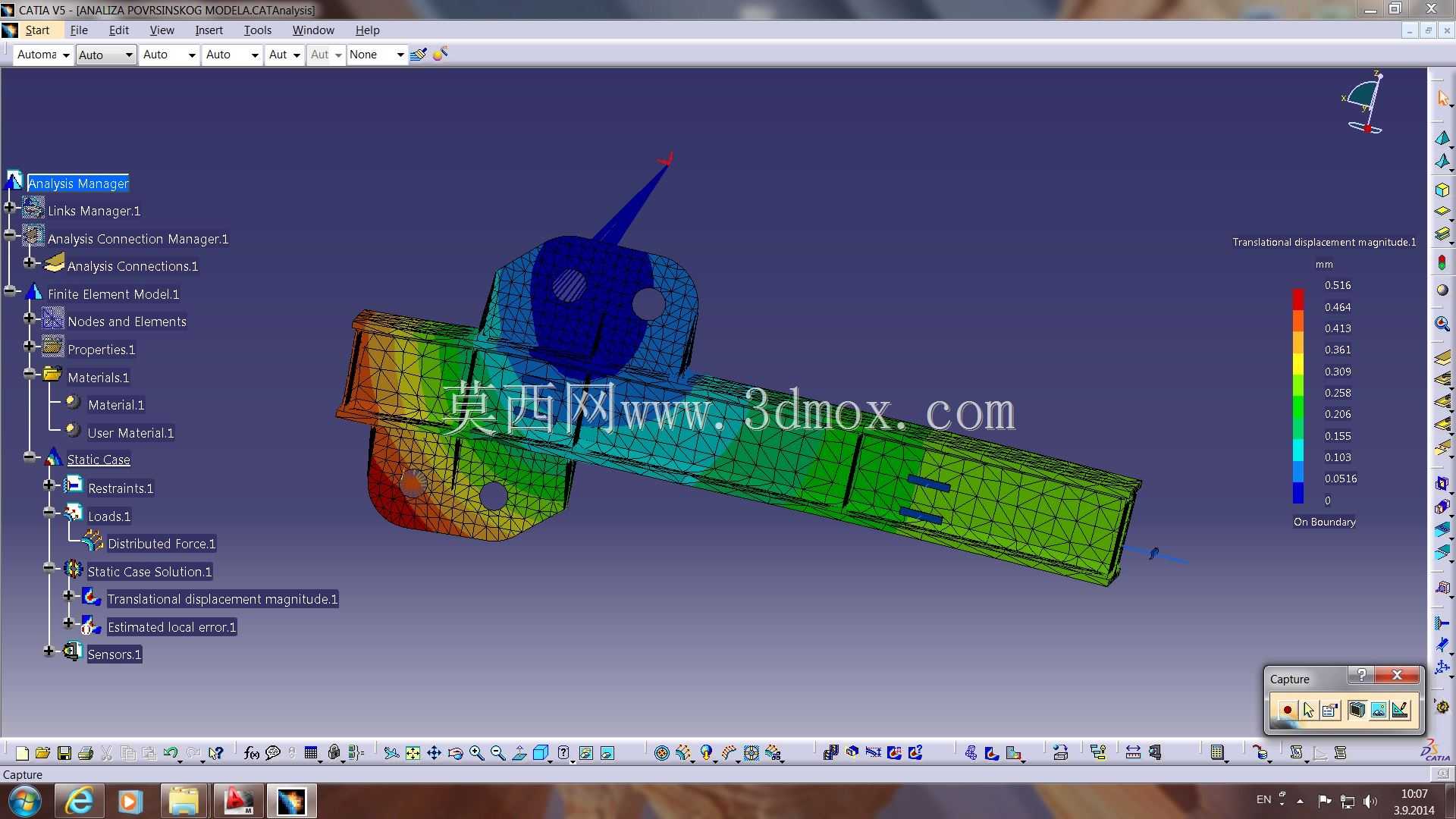

梁体上分布的多组带孔耳板是核心的传力部位,每个耳板的开孔中心都对应下方被吊构件的吊点位置,作业时卸扣可以直接穿过耳板孔连接下方吊索,耳板和主梁腹板、翼缘的交接位置做了圆弧过渡,避免直角焊缝处出现应力集中。从有限元应力云图的结果可以看到,耳板开孔周边、主梁和端板衔接的拐角区域是整个构件应力水平最高的位置,设计阶段针对这些高应力区适当加大了板厚,加劲肋的布置也完全顺着载荷传递的路径延伸,把耳板传递上来的拉力顺畅扩散到整个箱型梁的截面上,不会出现力流突然截断造成的局部应力峰值。
实际现场使用时,该半段梁的长度方向尺寸需要和被吊长钢结构的吊点间距匹配,梁体的宽度、高度方向的外轮廓不能和起重机吊钩组、上方的吊索具发生运动干涉,两端拼接完成之后整根分配梁的下方净空要留出足够的卸扣安装、索具调整的操作空间。梁体上所有的开孔边缘都需要在加工时做倒角处理,去除切割毛刺,防止吊装过程中尖锐棱角磨损吊索。针对不同吨位的吊装工况,还可以在这套半段梁的基础上调整箱型梁的板厚、耳板的厚度与开孔直径,在控制构件自身重量的前提下满足额定承载要求,避免构件做得过于笨重增加起重机的额外载荷负担。
建模过程中需要把所有的焊缝预留位置、加劲肋的装配间隙都还原清楚,尤其是箱型梁内部的隐蔽加劲结构,在工程出图时需要补充对应的剖视图,避免车间加工时漏焊内部补强件。应力分析的结果也可以直接指导后续的工艺优化,比如低应力区域可以适当减薄板厚降低整体自重,高应力区域则优先选用综合力学性能更好的板材,让整个构件的材料分布和实际受力状态完全匹配,既不会出现局部强度不足的安全隐患,也不会因为冗余设计过多造成材料浪费。这类吊装分配梁在钢结构厂房预制件转运、桥梁钢箱梁段安装、大型设备主机就位的场景里都有广泛应用,单侧分段的设计也方便长途运输与现场存储,不需要占用过大的运输空间,进场之后可以快速拼接投入作业。
