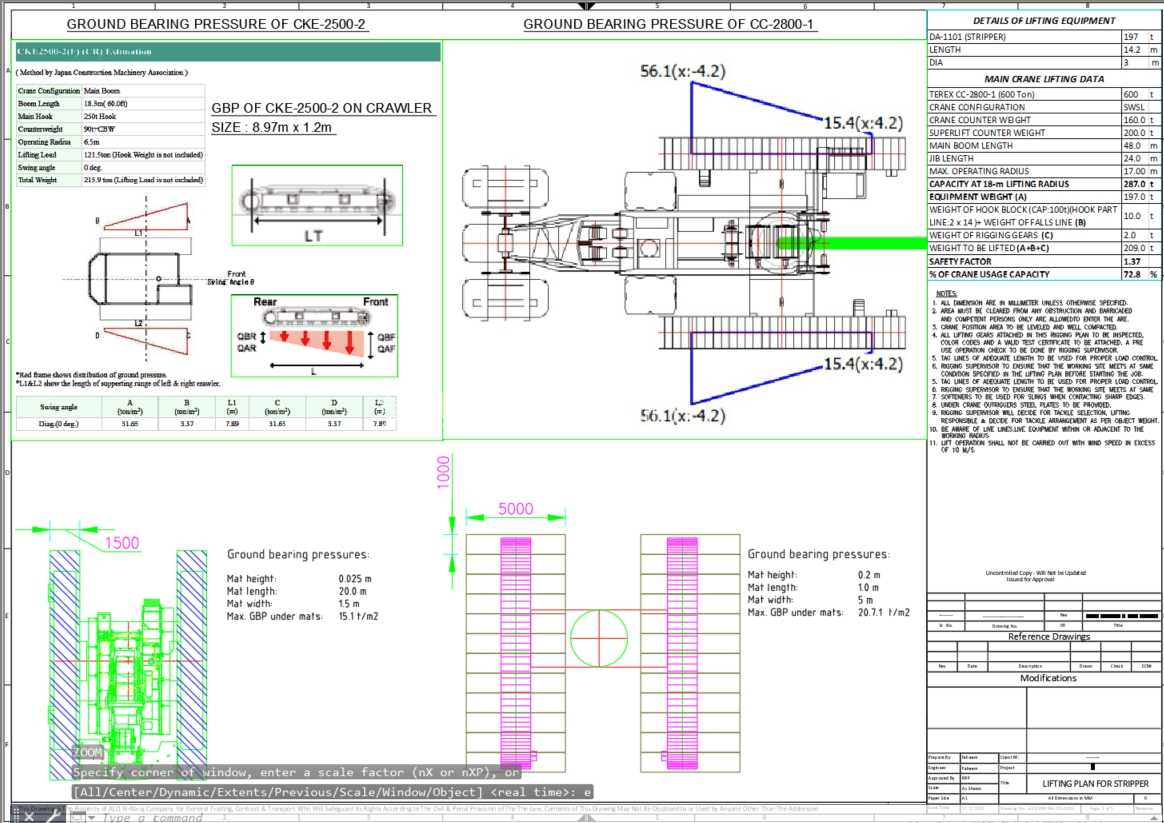

在大型工业厂区改扩建、重型设备拆装转运的施工现场,起重吊装作业的前置规划直接决定了施工效率与作业安全,这套平面规划方案覆盖了从作业区域清场、设备站位标定到吊装半径校核的全流程布局逻辑,完全适配厂区内受限空间下的重型构件吊装需求。方案首先明确了作业前的场地处理要求,针对厂区内原有管廊、支架结构的位置,划定了需要提前移除的临时设施范围,标注了地面承载能力的核验区域,避免起重机支腿展开后出现地面沉降引发的侧翻风险,所有站位点的地面承载要求均按照吊装作业最大额定起重量的1.2倍预留安全余量,同时标注了地下管线的走向位置,防止重型设备碾压造成管线破损。

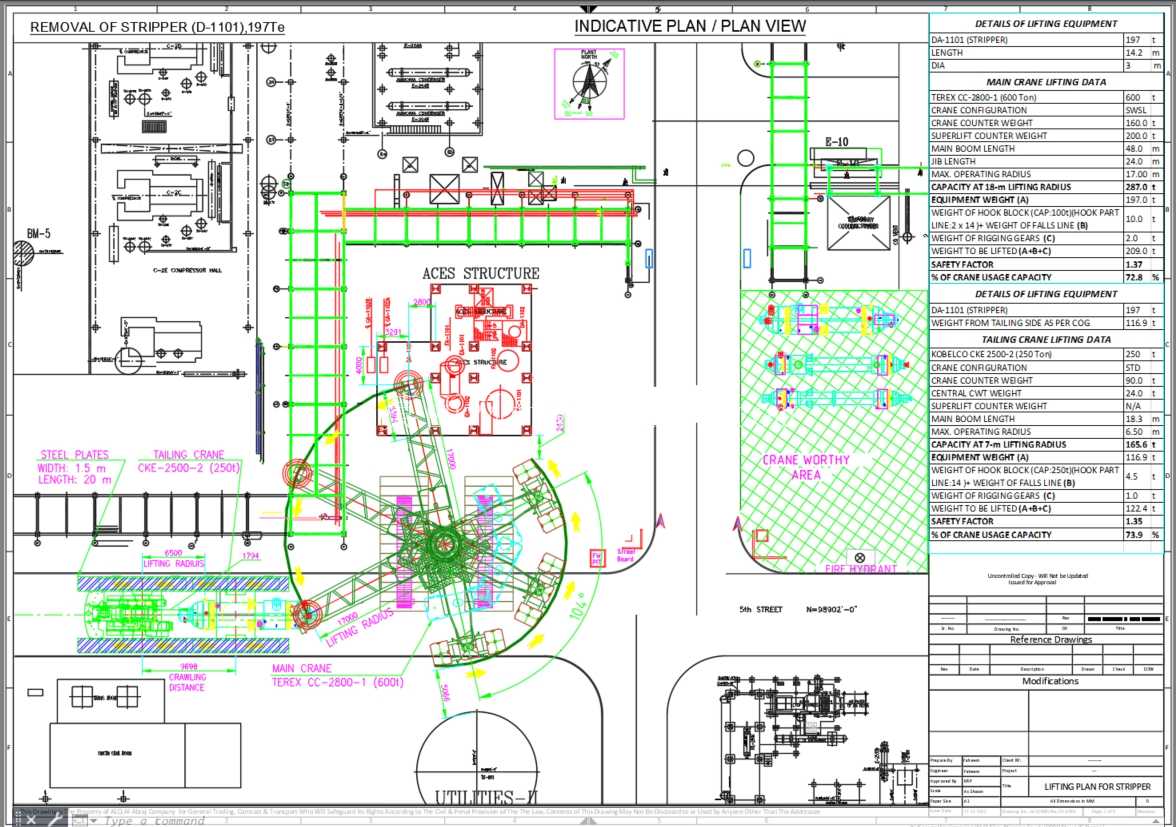

从布局逻辑来看,方案将主吊车站位设置在作业面的核心回转区域,结合吊臂作业半径覆盖范围,用彩色标注线明确了不同幅度下的吊装覆盖边界,同时划定了吊装作业的警戒区域,非作业人员禁止进入的范围用网格线做了明确标识,避免交叉作业引发的安全事故。针对吊装过程中需要临时放置构件的区域,方案也做了明确的承载与边界划定,预留了足够的构件转运通道,满足平板运输车进出作业面的转弯半径要求,避免吊装完成后构件无法及时转运造成场地拥堵。方案中还同步规划了辅助吊装设备的站位位置,配合主吊完成构件的翻转、对位作业,不同设备的作业回转范围做了重叠校验,避免多设备作业时出现臂架干涉的问题。

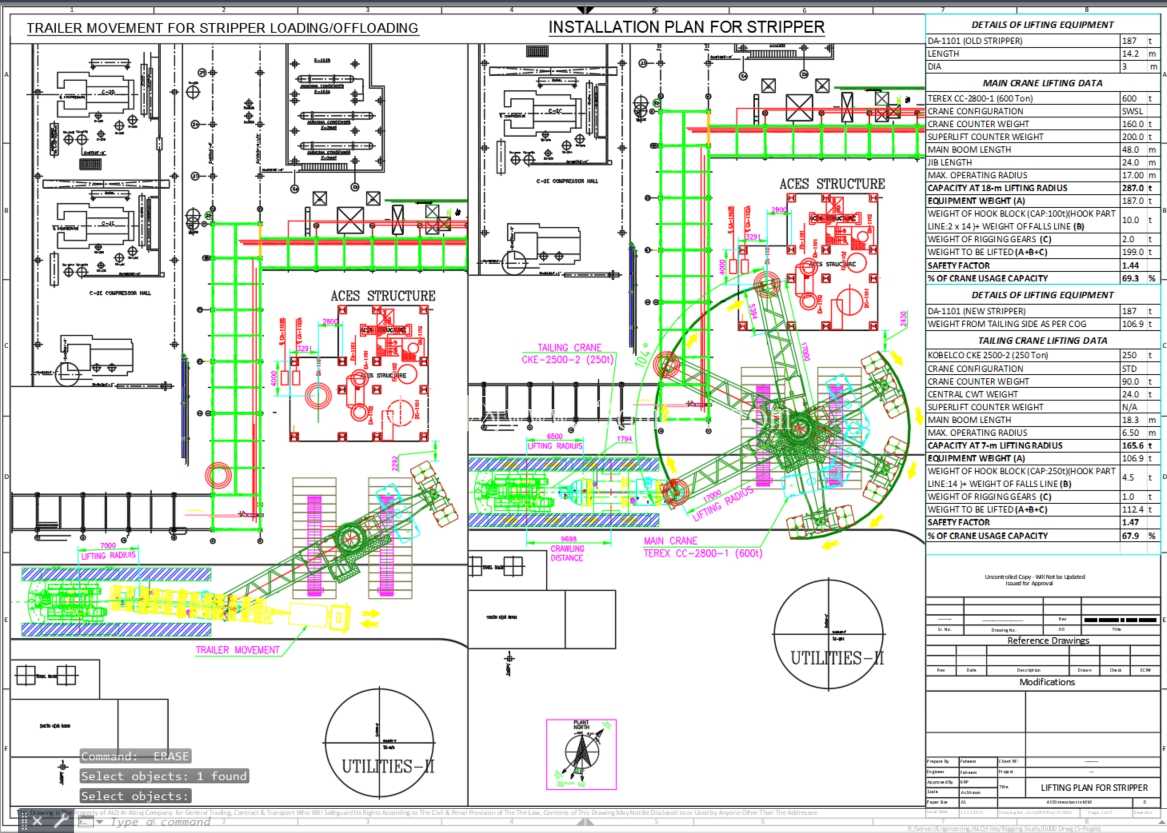

针对厂区内原有永久建筑与管廊结构,方案标注了所有障碍物的高度与水平位置,在吊臂变幅、回转的路径上做了安全距离校验,确保吊臂带载行走、回转过程中与周边结构保持足够的安全间隙。从安装边界的维度看,方案明确了所有临时加固设施的设置位置,针对吊装作业时可能影响到的厂区临时管线,标注了防护架的搭设范围与高度要求,避免吊装过程中坠物损坏管线。同时方案对作业期间的人员通道做了专门规划,将作业人员进出路线与吊装作业区域做了物理隔离,确保作业过程中人员通行安全。在吊装顺序的规划上,方案结合构件的安装位置与重量,排布了不同构件的吊装先后顺序,减少起重机的变幅、行走次数,降低作业过程中的设备调整时间,提升整体吊装作业效率。

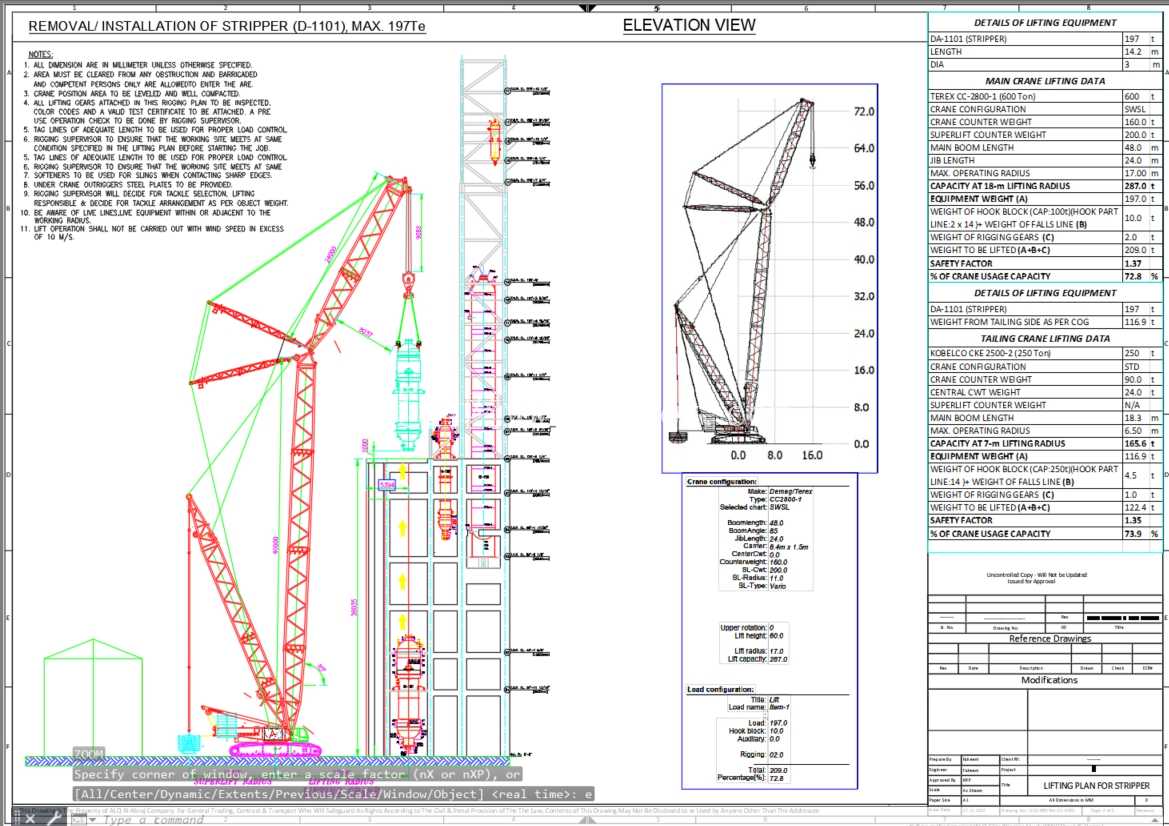

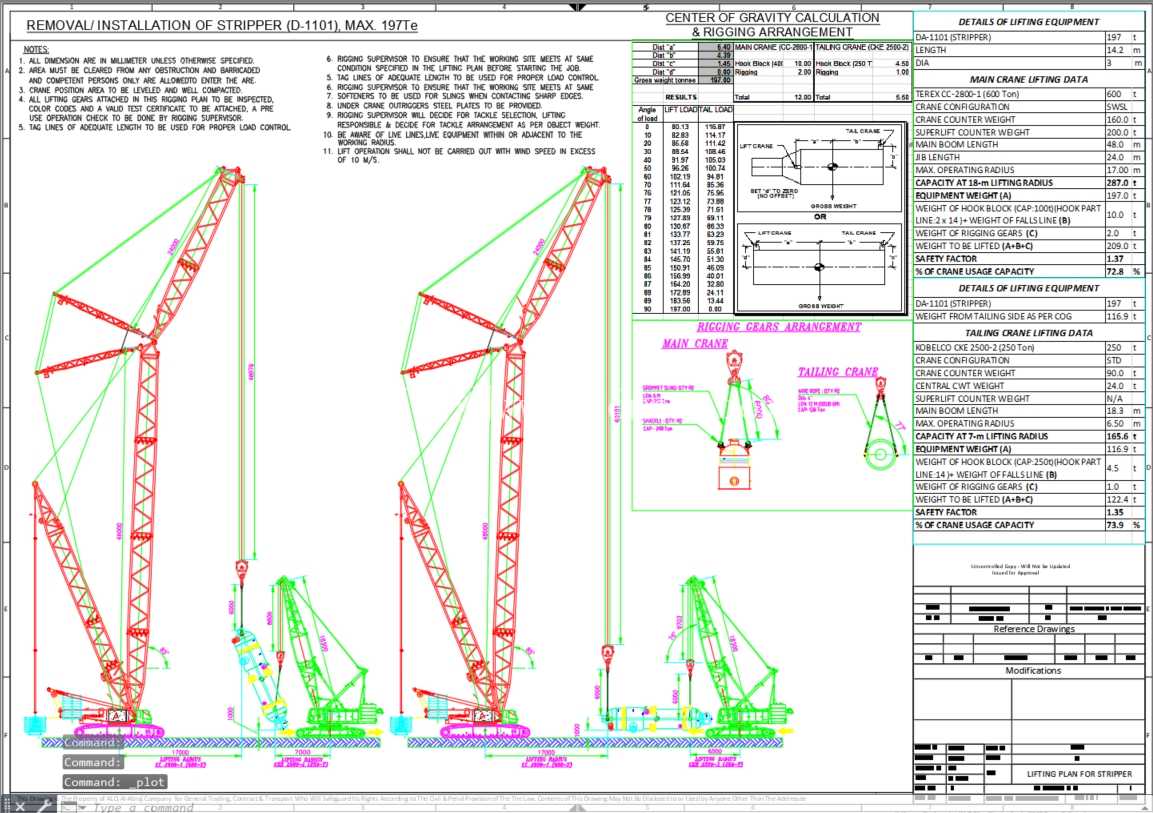

针对不同重量的构件,方案标注了对应的吊点位置与索具配置要求,确保构件起吊过程中保持平衡,避免出现构件倾斜、滑落的风险。这套规划方案完全贴合现场实际作业场景,所有尺寸标注均按照厂区实际测绘比例绘制,可直接用于现场作业的技术交底,帮助现场施工人员快速明确作业边界与设备站位要求,减少前期现场勘测的重复工作量,同时也为吊装作业的安全验算提供了直观的平面参考依据,避免因规划疏漏引发的作业安全问题。
- 全部评论(0)
- 模板大小: 8.44 MB
- 售价:5金币
- 下载次数: 391
- 系统要求: Rendering,AutoCAD
- 软件分类: 起重机
