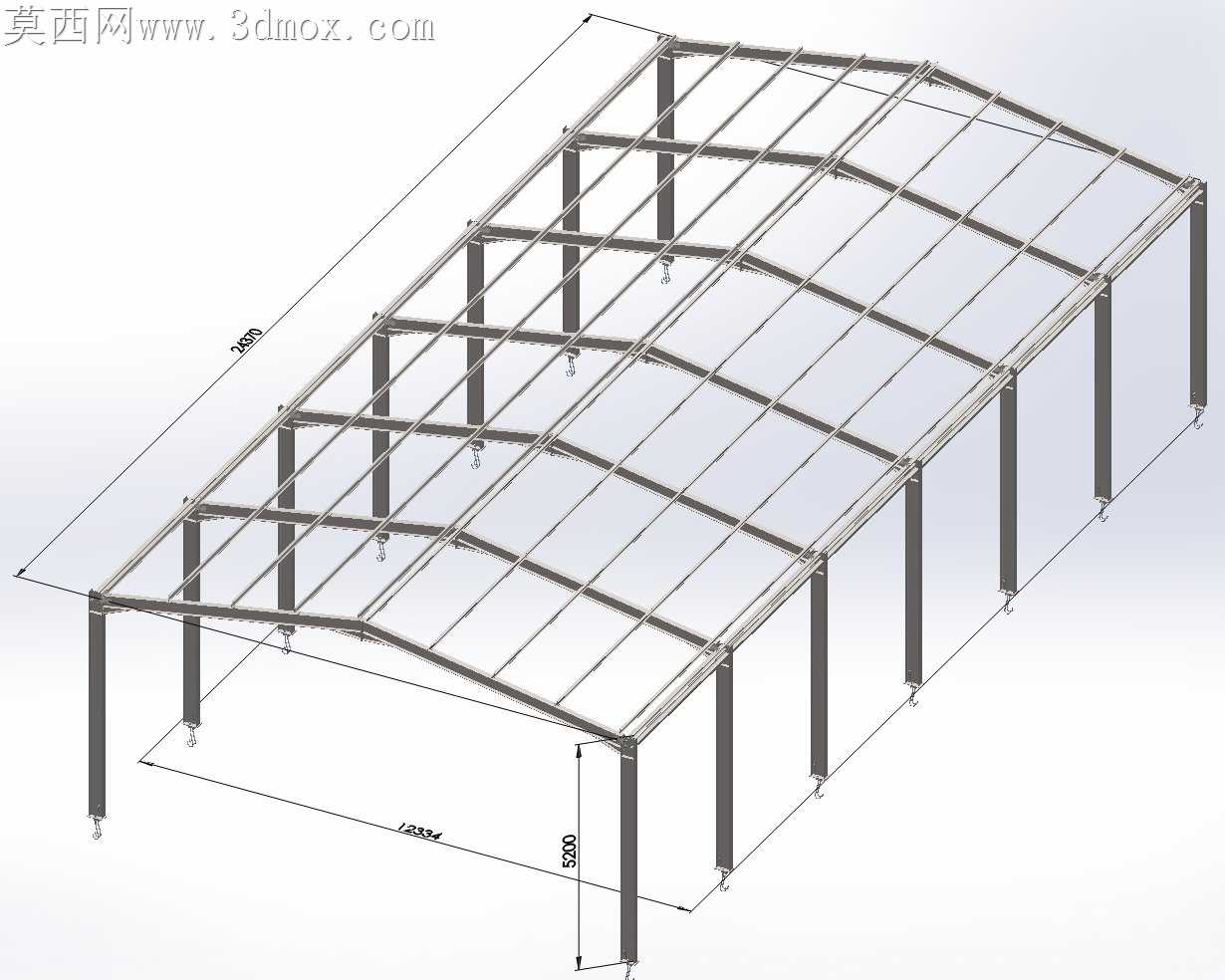

刚拿到这个24m×12m×5m的仓储棚需求时,最先要处理的是立柱底板的焊接毛刺问题,现场安装时如果底板焊渣没清干净,地脚螺栓穿入时会蹭坏螺纹,后期调平还要额外垫多块垫片,我在建模时特意把立柱底板的焊接坡口做了1.5mm的退刀槽,避免焊接时熔渣堆积在螺栓孔边缘。之前做类似跨距的棚架吃过亏,斜梁对接处如果只靠螺栓锁紧,遇到南方夏季强对流天气的阵风,节点处容易出现0.8mm左右的装配公差偏移,这次我在每榀斜梁的对接位置加了20mm长的定位销孔,现场拼装时先敲入定位销再锁螺栓,不用反复拉卷尺校准跨距,能省不少现场安装的时间。
做檩条排布的时候一开始没考虑屋面排水的坡度差,最开始把所有檩条的安装孔都开在同一高度,导进有限元插件验算的时候发现檐口位置的檩条受力比屋脊处大17%,要是按原方案下料,用个三五年檐口位置容易出现下挠,后来我把靠近檐口的三排檩条壁厚从2mm调到2.5mm,同时把斜梁的起拱高度从30mm调到45mm,既不用额外增加太多材料成本,也能避免雨季积水增加屋面荷载。
跨软件转档的时候踩过坑,之前把SolidWorks的模型导成通用格式给施工方,对方用其他软件打开时,圆管立柱的圆弧面会出现细碎的破面,数控切管机识别路径时会在破面位置多走空刀,这次我在导出前把所有圆管构件的接缝处都做了0.1mm的重合面修正,还单独给每根构件标好了下料长度和开孔位置,不用施工方再重新核对尺寸。
一开始想把所有立柱都用同规格的方管,算材料的时候发现边角位置的立柱受风载的影响比中间立柱小很多,要是全用同规格管材,光立柱部分就要多花近12%的材料成本,后来把中间六根主立柱用100×100×3mm的方管,边角的四根立柱用80×80×3mm的方管,验算下来整体抗风等级还是能达到当地要求的八级标准,也不会出现结构冗余的问题。
现场安装的工人之前提过,要是棚架的斜撑角度太刁钻,拧螺栓的时候扳手伸不进去,我在建模时特意把每处螺栓连接的位置都留了120mm的操作空间,不用工人现场切割构件腾位置,也避免了现场切割破坏镀锌层导致后期生锈的问题。之前做的小跨度棚架没考虑柱脚的抗剪键,遇到地质稍软的场地,立柱容易出现水平位移,这次在每个柱脚底板下方都加了10号槽钢做的抗剪键,埋入混凝土基础150mm,就算地面有轻微沉降,整体框架也不会出现偏移。
