这类钢夹层结构多用于工业厂区内的空间扩容场景,尤其是既有建筑内需要新增作业承载面、仓储承载面,或是需要跨越地面既有设施、预留通行洞口的工况,本次涉及的钢平台需要适配车库区域的预留开口,在不破坏原有车库通行功能的前提下,搭建上层承载结构,实现垂直空间的二次利用,相比混凝土浇筑的夹层,钢结构夹层自重更轻,对原有建筑的结构荷载压力更小,同时施工周期短,构件可拆分运输,适配现场有限的吊装与进场条件。

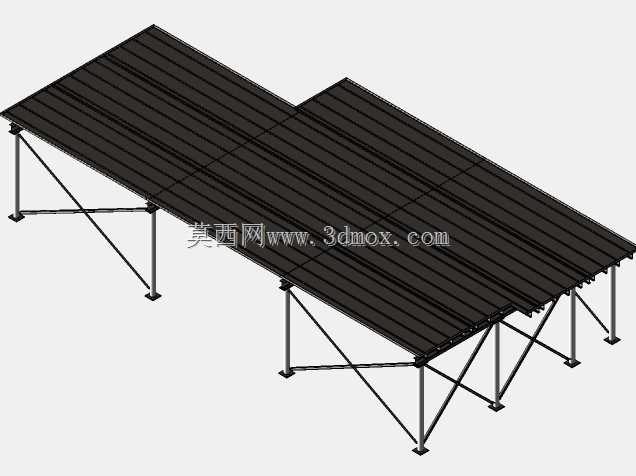

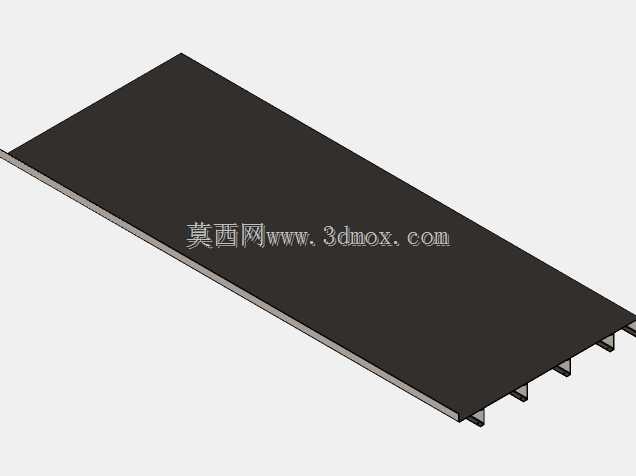

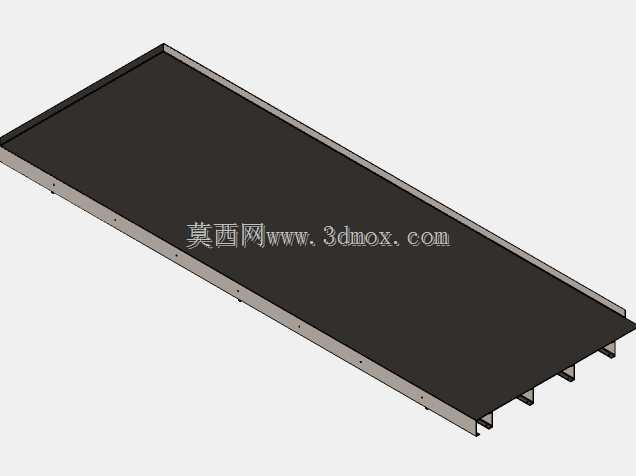

从结构功能来看,该平台整体采用框架式承载设计,主受力体系为竖向钢立柱搭配纵横双向的主梁、次梁结构,立柱底部设置独立的承重底板,通过锚栓与地面基础固定,保证竖向荷载的有效传递,相邻立柱之间设置交叉斜撑,抵消水平方向的剪力与晃动,提升整体结构的抗侧移能力,避免平台在承受动载、偏载时出现失稳变形。平台面板采用分块式钢板铺设,每块面板与下部次梁通过螺栓固定,既保证面板的整体平整度,也方便后期局部面板损坏后的更换维护,无需整体切割拆除。

设计过程中首先需要明确现场的安装边界,平台整体覆盖范围约32英尺×70英尺,竖向净空高度为14英尺,核心约束条件是需要避让现场10英尺×10英尺的车库开口,不能阻断车库的正常通行与车辆进出路径,因此整个平台没有采用整体式的单块框架设计,而是拆分为11个独立的螺栓连接段,每个分段的构件尺寸都控制在现场运输、吊装的允许范围内,不需要大型吊装设备即可完成现场拼装,所有分段的连接节点都采用高强度螺栓铰接+焊接补强的方式,既保证现场拼装的对位容错率,也能让连接节点的受力性能达到整体焊接结构的强度要求,避免应力集中导致的节点开裂。

在受力验算层面,需要结合平台的实际使用荷载进行构件选型,主立柱采用矩形钢管截面,根据不同位置的受力大小匹配对应壁厚,跨中位置的主梁承受的面板荷载最大,因此选用截面高度更大的H型钢,边缘位置的次梁主要承受面板传递的局部荷载,可选用规格稍小的型钢,在控制整体用钢量的同时保证结构安全冗余。斜撑的布置角度经过优化,尽量让斜撑承受轴向力而非剪切力,提升材料的利用效率,所有构件的连接孔位都在工厂预制完成,现场只需要完成对位穿栓与紧固,减少现场焊接、打孔的作业量,降低现场施工对周边区域的影响。

安装阶段需要先根据放线定位固定所有立柱的底部底板,调整立柱的垂直度后再安装主梁框架,从车库开口的两侧向远端延伸拼装,每拼装完一个分段就及时安装对应的斜撑结构,形成稳定的受力单元后再进行下一段的拼装,避免拼装过程中出现框架倾覆的风险。面板铺设从一端向另一端推进,每铺设一块面板就及时与次梁固定,避免施工人员在未固定的面板上行走出现安全隐患,整体拼装完成后需要对所有螺栓的预紧力进行逐一复检,对焊接节点进行防腐补漆处理,保证结构的长期使用寿命。

这类钢夹层结构除了适配车库区域的扩容需求,也可用于厂房内的设备操作平台、仓储阁楼、管线架设承载平台等场景,可根据不同的荷载要求、现场边界条件调整构件规格与分段方式,螺栓拼接的设计也让平台具备可拆卸、二次移位复用的能力,相比永久式的混凝土结构灵活性更强,在既有建筑改造、临时承载需求的场景中具备明显的应用优势。设计过程中需要重点关注现场预留洞口的尺寸精度,所有分段的尺寸都要结合现场实测数据进行调整,避免出现拼装间隙过大或是与原有建筑结构干涉的问题,同时要验算原有地面基础的承载能力,若地面承载力不足,需要对立柱底部的基础进行加固处理,避免平台投入使用后出现沉降变形。
