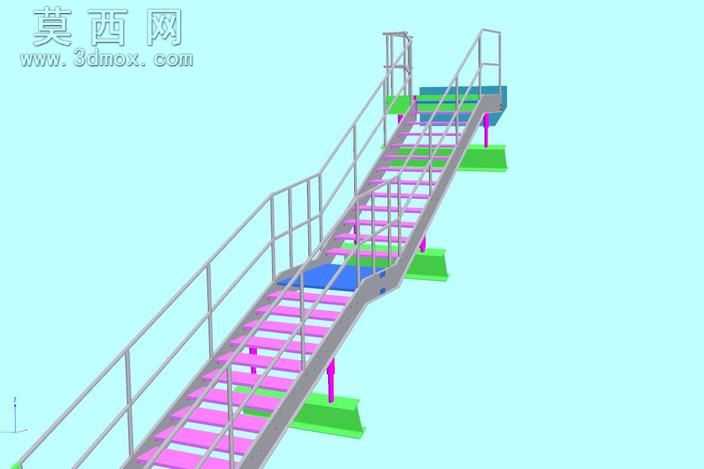

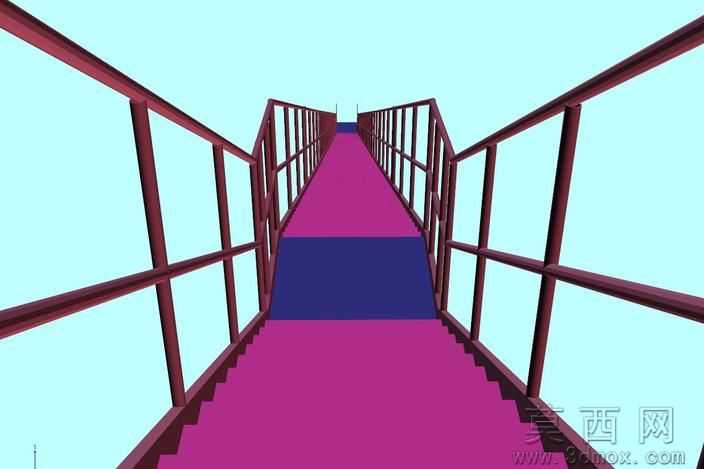

建筑外侧加装的应急疏散楼梯,最容易踩的坑就是现场安装后护栏晃动、踏板踩上去发颤,真遇到紧急情况反而容易出次生危险。做这个模型的时候特意从装配逻辑视角抠细节,没搞那种花里胡哨的外观造型,全是照着现场落地的实际装配关系搭的。
先看支撑部分,每根斜向主钢梁和建筑外墙连接的支座,都留了现场焊接的调整余量,模型里支座的螺栓孔特意做成长圆孔,不是正圆孔——现场土建的预埋板位置难免有几公分偏差,长圆孔能省掉现场重新打孔的麻烦,不用动火扩孔耽误工期。斜梁上固定踏板的安装孔位,全部按等步距排布,每块踏板和斜梁的接触面都加了防滑垫片的安装位,别小看这几毫米的垫片,雨天踏板沾水不打滑,常年用也不会因为金属硬连接出现松动异响。
护栏部分是最容易出装配问题的地方,很多现场装的护栏立柱歪歪扭扭,就是因为没提前定好定位基准。模型里每根护栏立柱和斜梁的连接点,都做了定位卡槽,现场安装的时候直接把立柱卡进卡槽再焊接,不用反复拉卷尺找正,装完的立柱顺直度误差能控制在2毫米以内,扶手管的连接接头做了内插式的衬套,两节扶手对接的时候不会出现错台,手摸过去没有棱角毛刺,紧急疏散的时候人扶着跑不会刮破手。
踏板用的是防滑花纹板的结构,模型里特意把踏板的折边高度做了30毫米,不是平钢板直接焊上去——折边相当于给踏板加了加强筋,人踩在踏板中间不会出现下凹变形,就算同时挤着三四个人跑,踏板的挠度也在安全范围内。每段楼梯中间的休息平台,支撑腿直接落在地面的预埋钢板上,模型里支撑腿底部做了可调高度的调节螺栓,现场地面不平整的时候,拧螺栓就能把平台调平,不用垫铁片塞得乱七八糟。

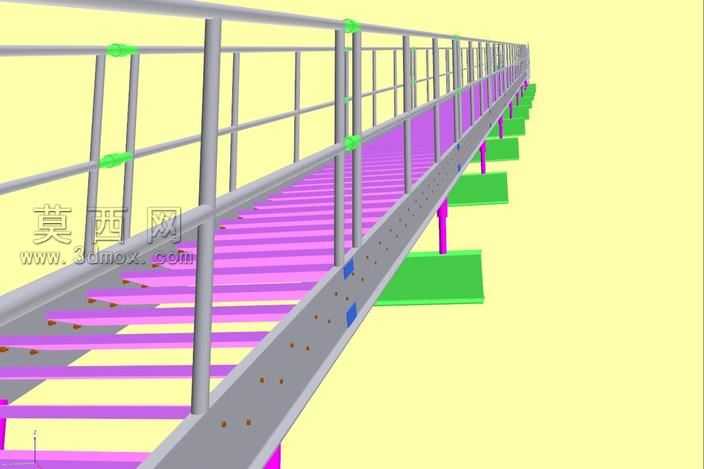

还有那些容易被忽略的细节,护栏上的绿色固定件,是专门的扶手连接件,不是随便焊个圆管凑数,模型里把连接件的卡扣结构都做出来了,后期维护换扶手管的时候不用拆整个护栏,直接松开卡扣就能换。斜梁侧面的蓝色标识块,是预留的反光标识安装位,晚上停电的时候应急灯照上去能反光,指引疏散方向。

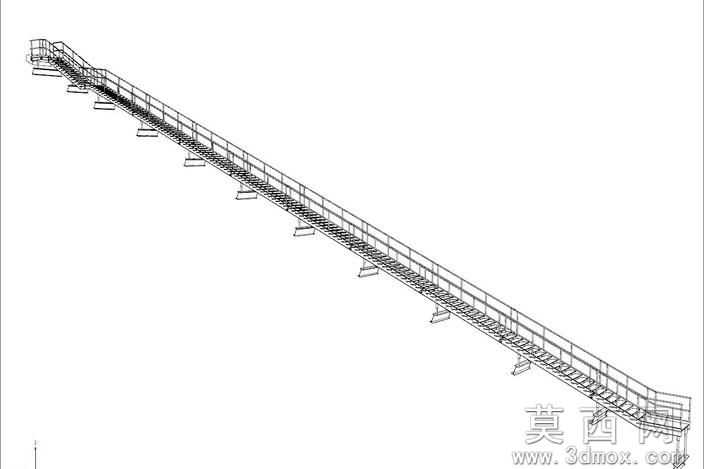

整个模型的装配层级完全照着现场施工顺序来的,先装主支撑钢梁,再装踏板,最后装护栏,每个连接点的配合公差都按实际加工精度留了余量,不会出现模型里严丝合缝,现场装不上的情况。不管是做建筑配套的施工单位拿来做方案演示,还是职校建筑施工专业的学生做实训装配练习,都能直接用,不用再自己调整结构关系。
